檢修進行時丨金橋水電站2號機組轉子安全吊出

2026-01-14 18:43:00


  1月12日,西藏開投金橋水電站2號機組轉子安全吊出,標志著該機組A級檢修取得重要階段性成果,為后續檢修工作的順利開展奠定了堅實基礎。

  轉子吊出是水電機組A級檢修中的關鍵環節,技術難度大、安全風險高。為確保轉子吊出作業安全順利完成,西藏開投金橋水電公司與檢修單位協同編制并嚴格審查了《2號機組A級檢修工程轉子吊出專項方案》,并召開轉子吊出專題會議,深入分析作業危險點與管控措施,明確吊裝步驟、人員分工及轉運路線,并組織學習應急預案。

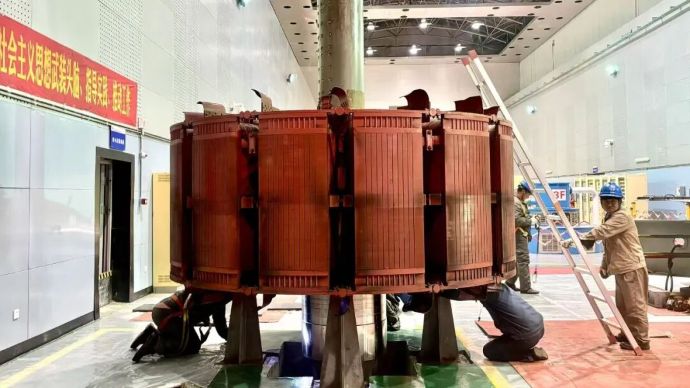

  本次吊裝的發電機轉子總重77噸,外徑超過3米,定轉子單邊氣隙僅為29毫米,吊出過程要求精確對中,容錯空間極小。作業過程中,現場參與人員嚴格執行標準化流程,并在脫離止口、移出機坑、空中轉運及落位支墩等重點環節由專人監護。經靜載、動載試驗確認設備可靠后,轉子沿預定路徑平穩轉運,最終精準落位于安裝間檢修支墩,水平誤差嚴格控制在標準范圍內,全過程未發生任何安全與質量異常。



文稿 | 許明月 / 編輯 | 尚曉明 / 責編 | 周田 / 審核 | 劉歡
